還有很大空間!海上風電:中國廣袤海域上的巨大風口
摘要: 我國很早就開始了海上風電的嘗試,但為什么經歷了8年,直到現在這個時點才真正到了風口呢?主要原因是海上風電建設有相當?shù)睦щy,不僅開發成本高、風險大,中國海洋水文測量、海底地質勘查工作也較薄弱,海上風電的
我國很早就開始了海上風電的嘗試,但為什么經歷了8年,直到現在這個時點才真正到了風口呢?主要原因是海上風電建設有相當?shù)睦щy,不僅開發成本高、風險大,中國海洋水文測量、海底地質勘查工作也較薄弱,海上風電的工程經驗較少,最重要的是早期海上風電的電價政策無法刺激投資熱情,極大地阻礙了海上風電的發展。
然而目前,所有的這些障礙都一掃而清,海上風電正以高達110%的復合增速迅速前行,這一細分行業蘊藏著極大的歷史機遇。
近期,江蘇省發改委一次性核準24個海上風電項目,總裝機規模達6.7GW,總投資達1222.85億元。據不完全統計,2018年核準的海上風電項目規模接近30GW,目前,開工在建項目達到7GW。近幾年,國內海上風電投資如火如荼,無疑將成為一個高速增長的細分行業,將會涌現諸多行業機會。
2014年以來,國內海上風電市場逐漸啟動,新增裝機增速高速增長,從2013年的0.06GW新增低值,到2017年的新增1.16GW,4年復合增速達到110%。

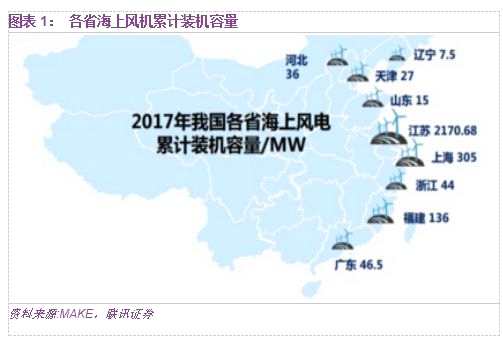

截至2017年底,國內海上風電裝機總?cè)萘恳堰_到2.79GW,占國內風電裝機1.5%。但相比海上風電發展較早的英、德,新增風電裝機中有超過2成為海上風電項目,且比例持續上升,國內占比仍然較小。如果國內比例也達到2成,則每年就需新增約5GW左右的海上風電。
《風電發展“十三五”規劃》明確提出,到2020年,全國海上風電開工建設規模達到10GW,力爭累計并網容量達到5GW以上(并網容量:建成投產并接入電網,參與上網發電的機組容量)。保守計算,今后5年,海上風機并網容量年均投產規模將達到約2.5GW,裝機量將保持快速增長。

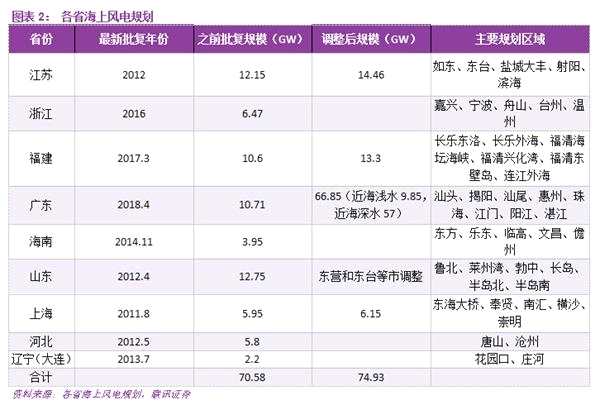

截至目前,中國11個沿海省市中有9個省市擁有海上風電發展規劃,根據各省海上風電規劃,全國海上風電規劃總量已經達到75GW,重點布局分布在江蘇、福建、廣東、浙江等省市,行業開發前景廣闊。
01
海上風電相比陸上風電,優勢巨大
國家出臺多項政策鼓勵發展海上風電。相比陸上風電,海上風電有其巨大的優勢。
海上的風資源更充足。風機動力來源是風,由于海上沒有地面起伏,海上的風相比陸上要大,平均風速高,而且風切變也比較小,再加上海上的風向改變頻率也較陸上低,因而海上的風能可利用率更高。我國海岸線長達1.8萬公里,可利用海域面積300多萬平方公里,海上風能資源豐富。
海上風機利用小時更高。風機的發電功率與風速的三次方成正比,海上的風速比陸上高20%左右,我國大部分近海90米高度海域平均風速6.5~8.5m/s,具備較好的風能資源條件。因而同等發電容量下海上風機的年發電量比陸上高70%。如果陸上風機的年發電利用小時數是2000小時,海上風機就能達到3000多小時。
海上可以裝更大的風機。風機的單機發電容量越大,同一塊地方的掃風面積和利用風的能量越多,發電機就越大,葉片也就越長。陸上的運輸問題限制了陸上風電機組的單機容量,而在海上就不存在這個問題,目前海上風機已經有6MW和8MW機型的批量運用案例,更大機組的研發也在持續推進中,這將會有力降低海上風電的建設成本。
海上風電距離用電負荷近。沿海地區往往是電力負荷中心,例如中國沿海的山東、江蘇、上海、浙江、福建和廣東都是經濟和電力消耗大省,并且電網結構堅強。目前海上風機一般都在沿海50公里范圍內,離用電負荷中心很近,加上海上常年都有風,風力資源豐富,所以很適合供給用電負荷中心。數據顯示,2017年11個沿海省份用電量占全社會用電量達到了53%,且保持了較好復合增長,風電消納問題可以得到有效解決。

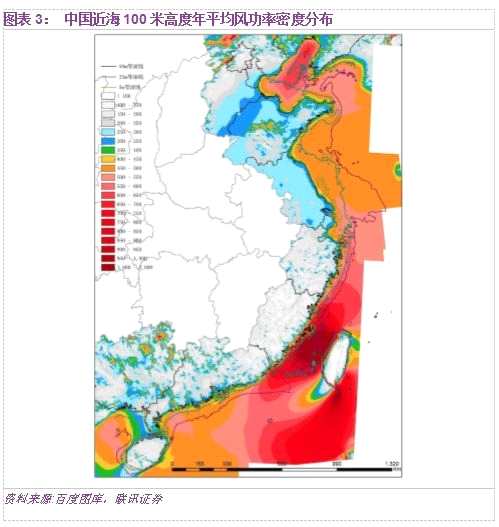

海上風電不占用土地資源,不受地形地貌影響。陸上風電受耕地、林地等方面的限制較大,有發展空間的限制,而海上建設風場就不存在這些問題,并且我國是海洋大國,海岸線長達1.8萬多公里,有足夠空間發展風電。根據中國氣象局近期對我國風能資源的詳查和評價結果,我國近海100米高度層5~25米水深區風能資源技術開發量約為2億千瓦,5~50米水深區約為5億千瓦。
對我國而言,我國當前風資源較為豐富的三北地區由于自身消納能力有限,外送通道容量有限等原因,導致棄風限電,無法大規模開發,并且在后續特高壓輸送通道項目投運之前,整體新增裝機規模將受到一定限制。中東部和南方地區風電發展則面臨風資源相對較差、環保、大型機組運輸和施工難等問題。海上風電則完全沒有三北地區和中東南部地區發展風電的這些障礙,因而極具潛力。
02
海上風電利潤可觀,成本趨降
2014年6月,國家發改委首次規定海上風電標桿電價。2017年以前投運的近海風電項目上網電價為每千瓦時0.85元,潮間帶風電項目上網電價為每千瓦時0.75元。
此后,一批項目陸續啟動建設,全國首個“雙十”海上風電場,中廣核如東海上風場,也成為了國內第一個探索近海風場的項目,項目在2017年完全達產。2018年全年,中廣核如東海上風電項目年度累計發電量達到53240萬千瓦時,年發電小時數為3549h。相比設計時的約2600h的利用小時,可以說是大超預期。因為利用小時數的增加,相比設計之初,每年可以增加約1億元的利潤??捎^的利潤激發了國內企業的投資積極性。
國家能源局規定,從2019年起,新增核準的海上風電項目應全部通過競爭方式配置和確定上網電價。但從目前幾個海上風電大省出的競價細則分析,各個省份都有意避免出現惡性競價的情況,基本保證了海上風電電價降幅在5分/kWh以內。
并且由于海上風電開發投資大,技術壁壘高,投資商一般為國內幾家新能源國企,目前海上風電運營商主要是五大集團及其下屬能源公司,例如龍源、華能、大唐、國家電投、申能、三峽、中廣核等,競爭格局較為穩定,未來海上風電電價降價幅度不會太大。所以,在風電項目施行競價配置之后,海上風電的盈利能力將會保持。

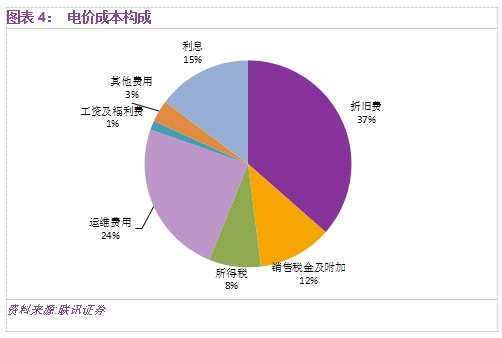

目前,海上風電的發電成本相比陸上風電仍然高出不少,影響風電成本因素主要有風能資源條件、風電場所在地區的建設條件、風電機組技術和成本、風電場運行管理技術和成本等。
海上風電的單位投資成本相比陸上風電高出約一倍,投資成本仍然過高,是導致海上風電發電成本高的主要因素,但隨著技術進步、工藝改進、規?;瘧?yīng)用和市場競爭,海上風電的投資成本將持續下降。據彭博新能源財經預測,當一個市場累計裝機達到3GW和4GW,可實現從新興市場到成熟市場的切換。中國目前海上風電裝機已達到2.79GW,在2018年將走向成熟市場,海上風電單位造價將實現逐步快速下降,從而進一步刺激海上風電裝機的增長。
目前國內的海上風電單位投資和歐洲基本相當,都在1.5-2萬元/kW左右,參考可再生能源技術成本比歐洲低大約40%,海上風電單位投資應能夠下降至少6000元/kW。
未來通過降低投資成本和運行維護成本,海上風電的發電成本可以快速下降。按單位投資14000元/kW,滿足IRR為10%計算,電價可以達到0.745元/kWh。假設風機選型優化后,利用小時數能夠達到3000小時,電價則能進一步下降到0.64元/kWh,達到用戶側平價。
03
海上風電發展并非一帆風順
海上風電作為綠色能源的重要組成部分一直受到國家的重視。我國很早就開始了海上風電的嘗試,從最早的試驗風機,到2010年的示范風場,及后續特許權招標,但為什么經歷了8年,直到現在這個時點才真正到了風口呢?根據“十二五”規劃,到2015年,海上風電裝機容量將達到5GW,截至2015年底,但最終海上風電裝機容量為103萬千瓦,實際完成率僅為20%。
海上風電發展并非一帆風順,主要原因有以下幾點。
“十二五”期間海上風電開發的電價政策尚未明確。海上風電開發成本高、風險大,由于未形成合理的海上風電電價政策,海上風電項目投資積極性不高,這是導致我國海上風電項目前期工作進展緩慢的主要原因之一。例如,初期未規定海上風電標桿電價,造成項目招標電價因為競爭過于激烈而過低,項目盈利能力較差,導致中標的4個項目在獲批4年后都未完工。
海上風電開發缺乏統一的管理協調。由于海上風電開發涉及多個領域,各部門對發展海上風電的認識不一,各地相關職能部門實際執行管理標準不一,從而使得海上風電項目前期工作周期被拉長?!笆濉逼陂g,海上風電項目海域使用論證獲得許可、通過海洋環評、通航安全論證的周期一般需要2年以上。
海上風電建設的基礎工作薄弱。中國海上風能資源評價工作還未系統開展,海洋水文測量、海底地質勘查工作也較薄弱,且這些工作條件艱苦、周期長,影響了海上風電工程建設的順利推進。
海上風電的工程經驗較少,尚處于摸索階段。大型海上風電工程不同于陸上風電,海上施工及機組的后期運維難度都大大增加,對于經驗積累階段的國內海上風電企業,工程前期的技術論證,設備選型,工程施工器械的研制等都將耗費較長時間,過程往往還會經歷反復,所以工程的周期較長,也一定程度地制約我國海上風電的大規模發展。
此后,為了推進國內海上風電的發展,2014年首次規定了海上風電標桿電價。同時,國家國家能源局對外公布44個海上風電項目列入開發建設方案,合計容量1053萬千瓦。
在政策推動下,2014年以來我國海上風電發展速度明顯加快,2014-2017年,4年復合增速達到110%,國內海上風電正式步入發展的正軌。
2017年1月,國家能源局、國家海洋局公布進一步完善海上風電管理體系,國家能源局不再統一編制全國海上風電開發建設方案,而由各地區按照規劃核準項目。
這意味著國家能源局將對海上風電項目管理簡政放權,由過去中央統一編制全國海上風電建設方案改由各省市根據地方建設規劃核準項目,海上風電將擁有更加靈活的審批流程,提升企業開發利用海上風電速度和效率。省級能源主管部門將在海上風電開發的管理上具有高度自主權,有利于進一步調動沿海省份發展海上風電的積極性。
至此使“十二五”海上風電未達到預期裝機目標的幾點主要障礙已經得到解決,隨著國內企業海上風電項目的工程經驗的積累,技術路線的成熟,施工機械的完善,“十三五”的500萬千瓦裝機只是國內海上風電行業的一個小目標,國內海上風電占比還很小,未來的市場空間很大,經歷了學習曲線后的成本下降,國內海上風電行業將會發展得更為迅速。
04
海上風電產業鏈分析
風電行業大致可以分成上游的主機制造、零部件制造企業,中游的風電場運營商,及下游的購電客戶。上游主要以主機制造商為主,由主機廠商負責機型的設計,零部件采購及組裝后交付給風電運營企業,運營企業通過售電給下游客戶(電網公司)獲得收益,電價由煤電標桿電價加可再生能源補貼兩部分組成。海上風電作為風電行業的一個分支,產業鏈基本相同,只是在部分環節需要涉及更專業的海洋工程技術,諸如海底電纜,海上風機基礎施工,海上風機吊裝等。
運營商:資金和技術能力決定未來市場份額

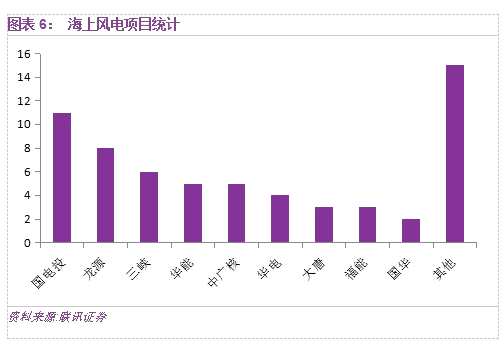

國內海上風電運營商主要以國有企業為主,我們統計了62個海上風電項目,投資方為國有企業為主的有60個項目,占比97%。其中國電投、龍源、三峽、中廣核、華能都有多個項目,集中度較高。
海上風電尚處于成熟市場前期,且開發投資一個風場的投資金額較大,所以,目前基本以國有企業為主。海上風電相比陸上風電,其前期、設計、施工等復雜程度更高,先入投資商積累的經驗和技術能力將會為他們后續項目的獲得,投資成本控制帶來優勢,行業將會有較高的先入壁壘。投資商的資金實力及技術實力將成為海上風電場發電成本的主要決定因素,2019年之后的競價環境下,那些先入的大型國有企業將成為海上風電投資的主角。
整機制造商:海上風電更需要效率和可靠性

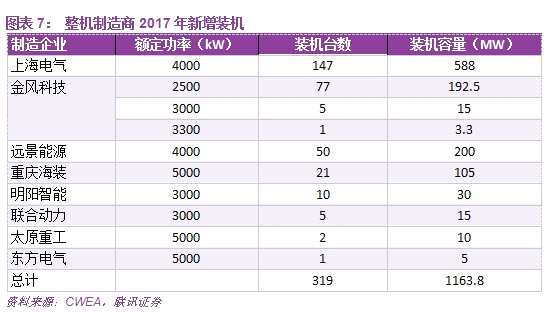

2017年,國內海上風機新增裝機共319臺,新增裝機容量達到116萬千瓦,同比增長97%。共有8家制造企業有新增裝機,其中,上海電氣新增裝機容量最多,共吊裝147臺,容量為58.8萬千瓦,占比達到50.5%。

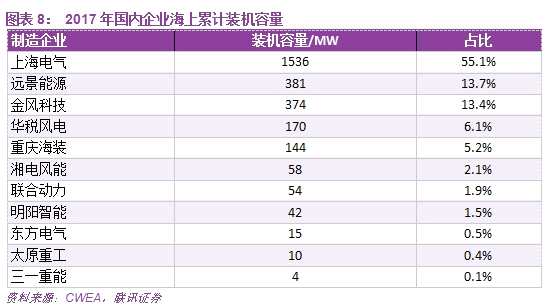

截至2017年底,有業績的海上風電機組整機制造商共11家,其中,累計裝機容量超過15萬千瓦的有上海電氣、遠景能源、金風科技、華銳風電,這4家企業海上風電機組累計裝機量占海上風電總裝機容量的88%,上海電氣以55%的市場份額遙遙領先。上海電氣采用的是西門子技術,西門子海上風電起步較早,風機在海上風電的市占率排名第一,可見海上風電投資商在選擇風機供貨商時,對于可靠性較為看重,因為主機的可靠性是決定后續維護費用的關鍵因素。
從項目的投資回報出發,海上風電投資商對于機組的可靠性和效率將更加注重,所以未來能夠生產更大機型,并且質量有保證的整機制造商將獲得更有利的地位,相比陸上風機,海上風機的參與廠家較少,且集中度有望進一步提升,將有利于保證制造商的毛利率水平。
海底電纜:需求量穩定增長,市場空間巨大,格局穩定
海上風機所發電力需要有海底電纜輸送到陸地,電力一般先由中低壓海纜輸送到海上升壓站平臺,經過升壓后,再由高壓海纜輸送到陸地。海纜是海上風電的關鍵部件,海上風電新增裝機增長,勢必帶動海纜需求量的增長。
我們按單個風場300MW考慮,平均海纜訂單金額5.5億元,則2018至2020年三年的海上風電海纜市場容量有近150億元,平均每年約50億元。我們保守預計在2020至2030年,國內的海上風電海纜市場容量年均復合增長率在15%,十年市場容量1500億元??紤]到海洋鉆井平臺,海島開發等其他海纜下游市場的帶動,國內海纜市場的增長將更為迅速。
目前,國內海底電纜企業主要有東方、中天、亨通、漢纜四家。海纜企業因為運輸?shù)男枰?,必須臨近港口,企業的地理位置成了是否能夠進入海纜市場的先決條件。
另外由于海纜的絕緣要求很高,特別是高壓海纜,加之海底情況相比陸地更為復雜多變,所以220kV及以上海纜技術復雜、生產難度大,研發生產周期一般需要2-3年,研發完成后,需要實際工程業績驗證,所以,新入企業短期難以實現批量供貨。
海纜的生產需要專業生產設備,不能用陸纜生產設備生產,生產場地也需要重新規劃。海纜企業新增產能周期一般在2年左右,所以原有海纜企業也難以在短期內提升產能。
目前各家海纜企業的訂單比較飽滿,尤其在2017年,訂單有明顯的增長。由于前幾年產能利用率不足,海纜企業基本沒有大規模擴產,所以產能在未來2年相對穩定。隨著后續更多海上風電項目的招標啟動,海纜供需將會處于緊平衡。
關鍵零部件廠商:技術和地理優勢決定未來市場份額
風機由多個零部件組裝而成,一般可以分為風輪、機艙和塔架三大部分。機艙包含了風電機組的關鍵設備,包括傳動機構、發電機等;風輪在機艙前端,由輪轂和葉片組成,它的作用是將風能傳遞給機艙內的傳動機構;塔架則起到支撐風機機艙和風輪的作用,通常塔架越高,風速越大。
海上風電的大型化需要有更大的葉片,更高更粗的塔架,再加上海上的腐蝕性環境,對于零部件質量的要求將會更高。此外由于零部件大型化后,陸上運輸能力受限的原因,部分大型零部件廠商需要臨近港口,企業的工廠布局對于公司訂單的獲得影響較大。
海上風電行業對零部件質量要求的提升,對于行業內有穩定的質量體系保證,優良業績及品牌知名度的公司,長期來看,會獲得更好的發展。并且海上風電對于部分大型零部件的供應商有地域限制,應更看好有臨近港口布局的零部件供應企業。
(文章來源:新財富)
